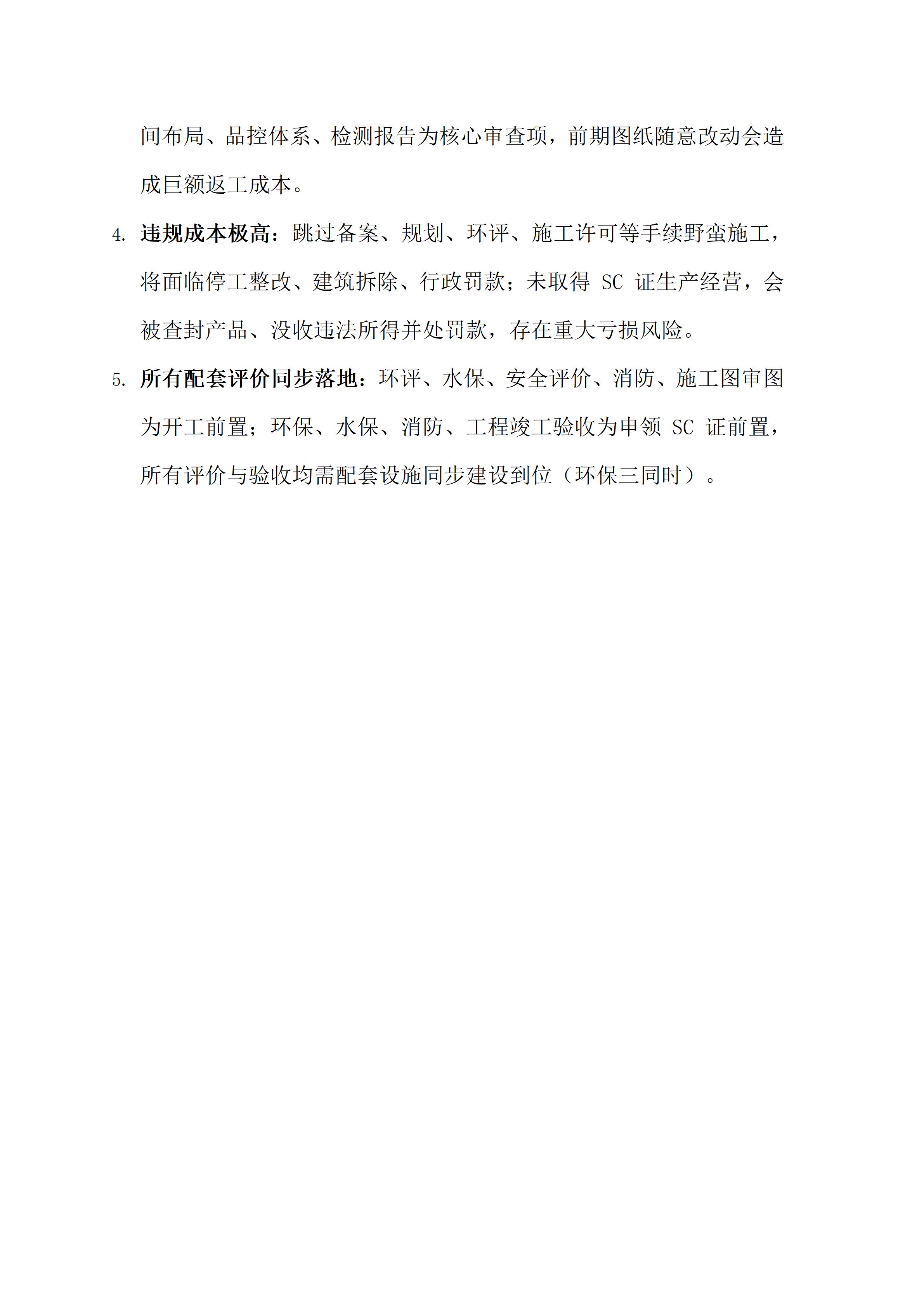

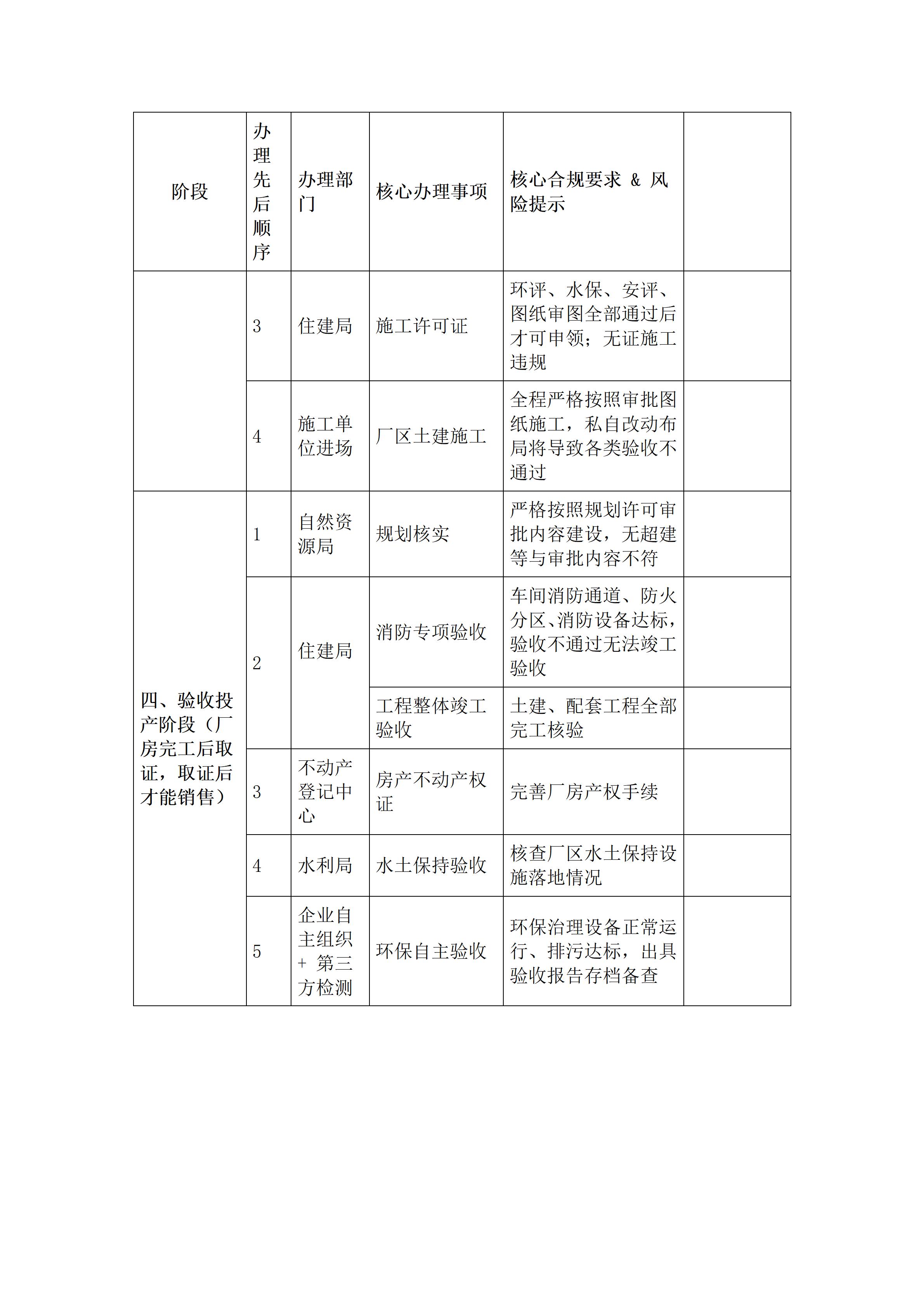

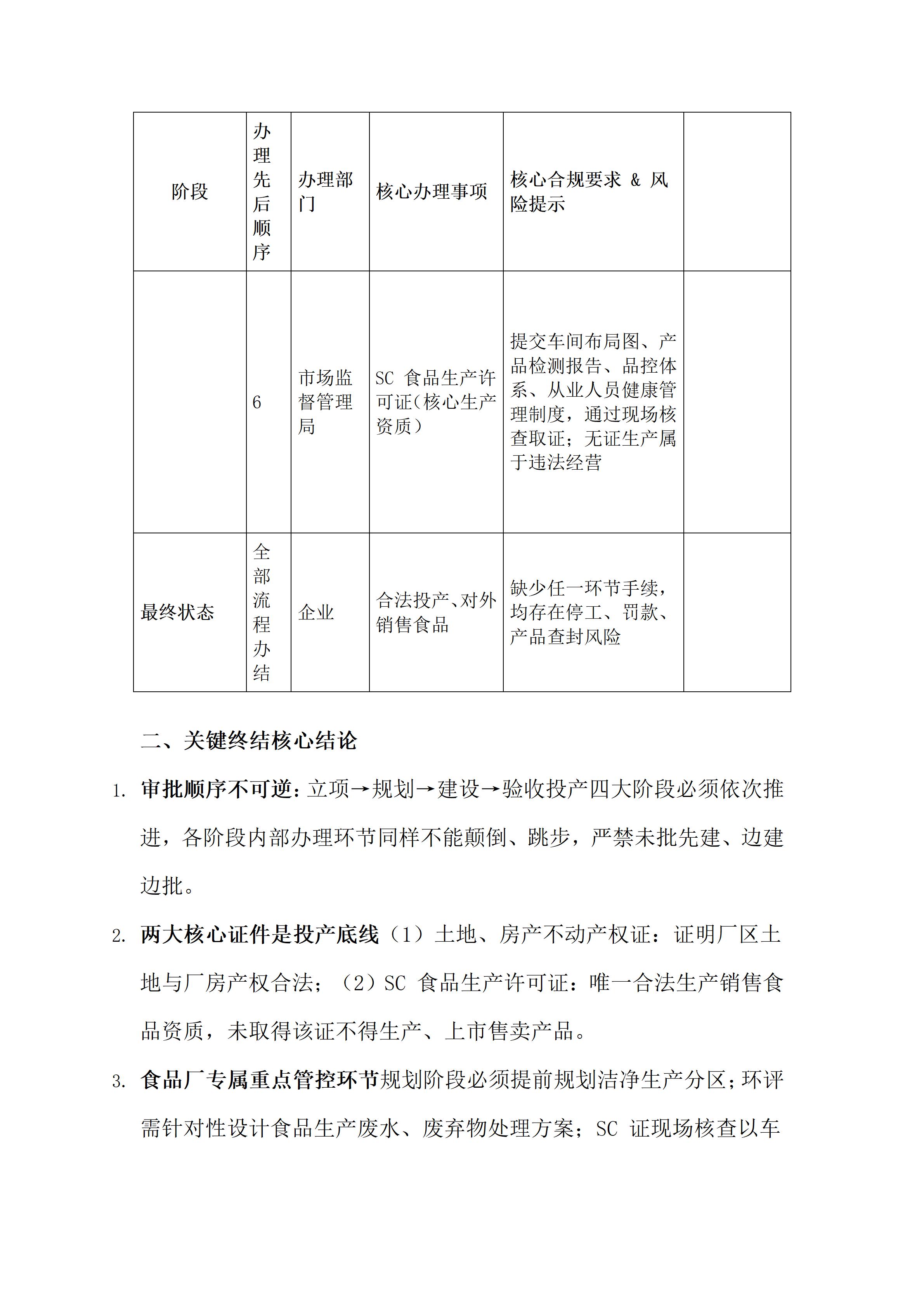

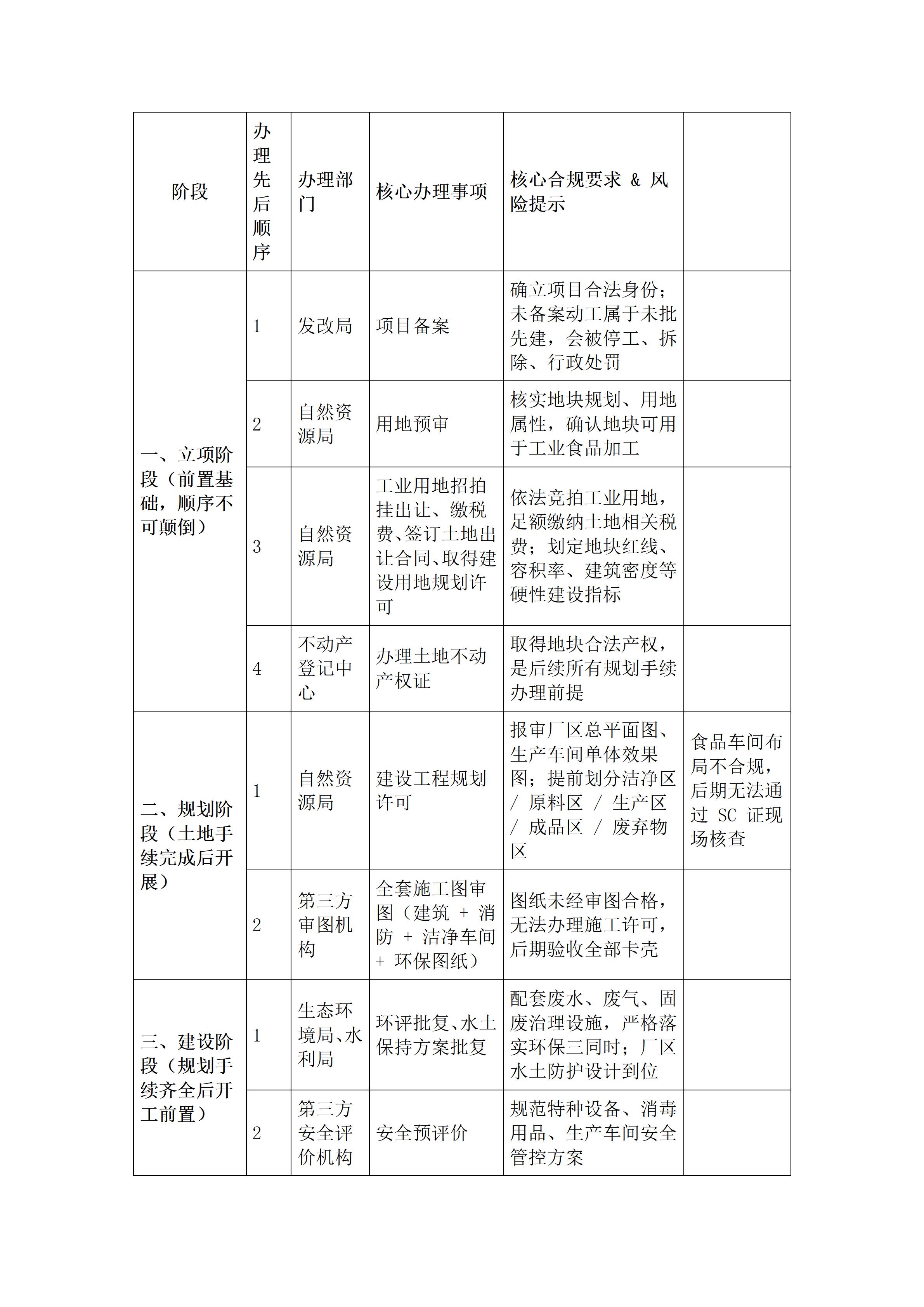

食品工厂建设投产审批并非简单的几项手续办理,而是由国家食品安全、工程建设、生态环保等法规强制约束、层层前置、环环相扣的多阶段法定程序。以下梳理出完整、严谨、不可逆的食品工厂全流程审批体系,所有建设、报批、验收、取证环节均需严格遵循法定逻辑顺序,严禁跳步、逆序、边建边批、未批先建,全面规避合规风险,保障项目合法建设、合规投产运营
